[비지니스 경영] 공정표 작성방법 / 공정표 양식 (바차트 → 보할(S커브) → CPM(네트워크) / CPM 공정표 작성방법 / 보할공정표 작성방법 / 바차트공정표 작성방법



공정표.xlsx

안녕하세요 닭강정 입니다.

건설공사 착공시 공정표를 작성하여

제출하게 되어있습니다

국토부 지침

건설공사 사업관리방식 기준 및 업무수행지침

제64조에 의하면

공정관리계획서를 제출하여

승인하게 되어있습니다

단순한 공종의 공사인경우 공사조건에 적합한 공정관리

기법을 적용하게 되어있으며

복잡한 공종이거나

감독자가 필요하다고 판단되는경유

PERT/CPM 이론을 기반으로한 공정관리를

적용토록 되어있습니다

이에따라

간단한 공사부터 복잡한 공사까지

소규모부터 대규모까지

다양한 공정표를 발추청에서 원하고 있습니다.

그렇게 때문에

상황에 따라 다른 공정표가 필요하기도 합니다.

공정표는

간단하게

바차트 공정표로 만들수 있구요

조금더 나아가면

보할공정표를 만들어

S-커브를 만들수 있습니다.

한단계 더 발전하면

네트워크 공정표가 되면서

CPM공정표를 작성할 수 있겠습니다.

건설업무를 하시는 분들이라면

손쉽게 작성이 가능하시 겠지만

간단하게 작성하는 방법을 안내해 드리겠습니다.

먼저 바차트 공정표 입니다.

가로축에 날짜를 적고

세로축에 공정을 표시하여

해당공정이 몇일부터 몇일까지 작업하겠다는

식으로 작성이 됩니다.

그러나 바차트 공정표의 단점은

작업의 선후가 없이 뒤섞여 있고

공정율이 없기 때문에 몇일날 몇퍼센트가 진행되었는지

알수가 없기 대문에

단순작업이나 소규모 공사에 사용이 됩니다.

보할공정표는 바차트 공정표에

금액과 진행률(공정률)이 추가되어 작성이 됩니다.

공정표 작성법은



경축! 아무것도 안하여 에스천사게임즈가 새로운 모습으로 재오픈 하였습니다.
어린이용이며, 설치가 필요없는 브라우저 게임입니다.
https://s1004games.com

1. 공정표 좌측에는 내역서 총괄표에 들어가는 일반적인 공정별로 쓰시면 됩니다.

ex) 1. 토공사, 가. 터파기, 나.되메우기....이런식으로 작성하시면됩니다.

관급자재도 추가 하시면 되긴 하지만 관급은 분리발주이기 때문에 설치만 반영하시면 됩니다.



2. 공사급액을 기입합니다. 각공정별로 나뉘어 계산 하시면 되며, 이

것을 맨오른쪽 비고란에 아래에서 부터 누계로 더해 주시면 금액에 따른 공정율이 완성됩니다.

ex) 1.토공사 100만원, 가. 터파기 50만원, 나. 되메우기 50만원



3. 보할부분은 순공사비에서 공정이 차지하는 비율로써 제경비를 제외한 부분

(재료비,노무비,경비)의 총급액에서 각 공정별 급액의 비율을 작성하시면 됩니다.

물론 재경비를 포함하여 모든금액을 적용해도 되나, 재

경비는

사용안할수도 있고 사용할수도 있기때문에

100%공정 달성이 안될수도 있습니다.(안전관리비, 보험료 등)



4. 다음은 날짜입니다.

날짜는 공기가 길 경우 단순하게 적어주시면 되며,

짧을수록 자세하게 작성하시면 됩니다.



5. 보할 및 bar차트 공정표는 각 공정마다 차지하는 비율을 공정이 완료되기까지 걸리는 기간으로 나눠주시면

각 셀에 들어갈 숫자가 나오게 되며, 이것을 bar아래에 써주시면 됩니다.



6. 이것을 맨 아래 계에 각 셀을 더한 값을 써주며, 누계에는 각 셀을 더해가는 값을 써주며,

이것이 기간에 따른 공정율이라고 보시면됩니다. 위2번의 금액에따른 공정율 참고

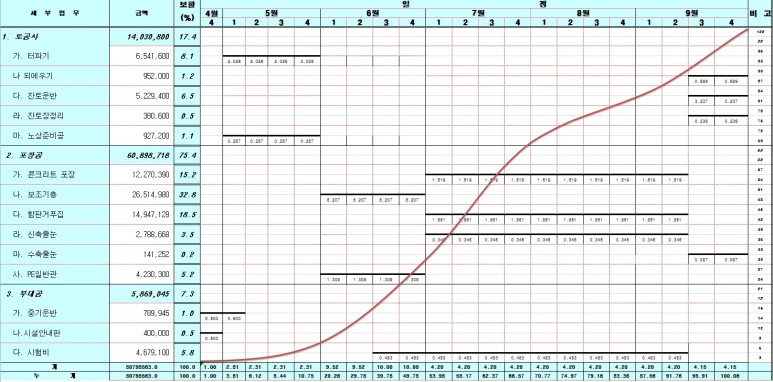

7. 마지막으로 기간에 따른 누계공정과 금액에 따른

누계공정율이 만나는 점을 곡선으로 그어주시면 s-curve가 완성됩니다.

각 공정마다 일정에 따른 소요 금액을 넣고

누계를 만들어서 최종적으로 S-커스를 만들게 됩니다.

바차트 공정표의 장점은

공사가 진행되면서 공정률이 얼마나 진행되었는지

비교가능합니다.

그래서 계획대비해서 실적을 관리할 수 있습니다.

건설공사에서 최소한 보할공정표는 제출해야 하지 않을까 싶습니다.

다음은 네트워크 공정표 입니다.

보할공정표 까지 작성이 됬다면

마지막으로 네트워크 식으로 작성을 하시면 되는데요



절점과 절점사이에 작업명을 표시하는 방식으로 그리시면 됩니다.

작성방법은 작업이 소요되는 기간은 실선으로

작업이 소요되지 않는 명목상의 기간은 점선으로 작성 하시면되구요

처음에 한점에서 시작하여 마지막 한점으로 끝나야 합니다.

모든 점은 어떠한 경로로 가더라도 마지막까지 이어져야 합니다.

이 네트워크 공정표에서 가장 최장공기, 중요한 공정을 표시한 것이CPM인데요

이 CPM에서 공기를 단축하거나 늘어날수 있는 중요한 포인트라고 할 수 있습니다.

제가 그렸던 파일을 첨부하니 참고하여 업무에 도움이 되셨으면 좋겠습니다^^





본 웹사이트는 광고를 포함하고 있습니다.
광고 클릭에서 발생하는 수익금은 모두 웹사이트 서버의 유지 및 관리, 그리고 기술 콘텐츠 향상을 위해 쓰여집니다.
번호 제목 글쓴이 날짜 조회 수
682 [비지니스 경영] [마케팅] #2. 3C 분석, SWOT분석, PEST분석 ; 마케팅 환경은 어떻게 분석하는가? file 졸리운_곰 2023.11.01 127
681 [startup/창업][비지니스 경영] 막장 프로젝트 구별법 file 졸리운_곰 2023.10.15 179
680 [startup/창업][비지니스 경영] SI 프로젝트가 막장이 되는 이유 file 졸리운_곰 2023.10.15 108
679 [영화 걸작] 앨프리드 히치콕 영화 추천 25 졸리운_곰 2023.10.09 252
678 [TV/언론] 인플루언서의 놀이터로 전락… 소셜미디어가 서서히 죽어간다 file 졸리운_곰 2023.09.17 148
677 [TV/언론] 흥행도 못하는 게임 IP 웹툰·웹소설…왜 자꾸 나와 file 졸리운_곰 2023.09.14 168
676 [TV/언론] 60년 만에 입 연 케네디 경호원... 오스왈드 단독 암살 아니었다? 졸리운_곰 2023.09.10 192
675 [비지니스 경영] 경영과학 (Operations research, operational research, OR) file 졸리운_곰 2023.09.09 177
» [비지니스 경영] 공정표 작성방법 / 공정표 양식 (바차트 → 보할(S커브) → CPM(네트워크) / CPM 공정표 작성방법 / 보할공정표 작성방법 / 바차트공정표 작성방법 file 졸리운_곰 2023.07.01 188
673 [산업] 코인게이트에 불뚱 튄 P2E 게임사들…“P2E 게임 부정적 평가 안타까워” file 졸리운_곰 2023.06.24 147
672 [blockchain gamefi nft game 동향] [스페셜리포트]국내 미출시 韓블록체인 게임, 고향 떠나 세계로 file 졸리운_곰 2023.06.22 127
671 [비지니스 경영] PERT/CPM 공정표 엑셀 (EXCEL) file 졸리운_곰 2023.06.20 266
670 [비지니스 경영] pert_cpm 프로젝트의_관리_20140728112910.pdf file 졸리운_곰 2023.06.20 308
669 [비지니스 경영] PERT / CPM 일정관리 file 졸리운_곰 2023.06.20 224
668 [TV/언론] 내 주변에 있을지도 모르는 소시오패스 구별법 4 file 졸리운_곰 2023.06.18 181
667 [TV/언론] 나이키는 왜 러닝 앱에 공들이나, 다시 각광받는 게이미피케이션 file 졸리운_곰 2023.06.04 147
666 [時事] 美공군 AI드론의 반란…"방해된다" 가상훈련서 조종사 제거 file 졸리운_곰 2023.06.02 183
665 [時事] 조국이 정점 찍었다… ‘내로남불’은 어쩌다 K정치용어 됐나 file 졸리운_곰 2023.05.28 295
664 [profit] 돈 버는 재미 머니랩 사고 칠 기업, 이거 보면 안다…횡령 감지할 ‘1장짜리 예언서’ file 졸리운_곰 2023.05.05 172
663 [산업] "AI 개발 후회…킬러로봇 나올까 겁난다" AI 대부 경고 [팩플] file 졸리운_곰 2023.05.02 215
대표 김성준 주소 : 경기 용인 분당수지 U타워 등록번호 : 142-07-27414
통신판매업 신고 : 제2012-용인수지-0185호 출판업 신고 : 수지구청 제 123호 개인정보보호최고책임자 : 김성준 sjkim70@stechstar.com
대표전화 : 010-4589-2193 [fax] 02-6280-1294 COPYRIGHT(C) stechstar.com ALL RIGHTS RESERVED
